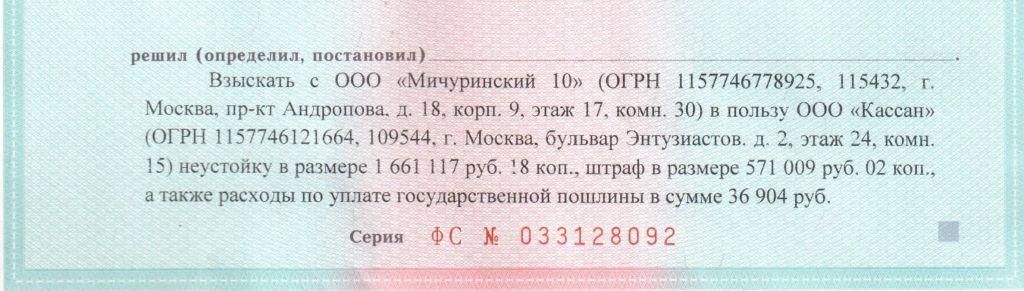

Штраф 50 % от неустойки

Когда можно рассчитывать на положительный исход дела?

Документы для иска о взыскании неустойки по ДДУ


Судебное разбирательство и исполнение решения

Судебные заседания по делу

Как получить решение суда?

Самый быстрый способ исполнения судебного решения



Предприниматели, занимающиеся созданием объектов недвижимости (застройщики), часто осуществляют свою деятельность, используя заемные средства. По этой причине, если курс валюты растет или возникают финансовые проблемы, обусловленные другими факторами, строительство затягивается или вовсе останавливается.



Российские законы однозначно говорят о том, что если застройщик не передал дольщику квартиру в срок, указанный в Договоре долевого участия, то такое пренебрежение своими обязательствами даёт право дольщику на взыскание неустойки.




Договор участия в долевом строительстве (ДДУ)


Договор долевого участия в строительстве - выгодный и удобный инструмент приобретения жилья. В настоящий период времени достаточно часто в своей жизни можно встретиться с понятием «ДДУ» или «договор долевого участия». Безусловно, это связано со стремительно развивающимся рынком недвижимости, ввиду чего у человека возникает ряд вопросов относительно данного понятия.


Долевое строительство регулирует Федеральный закон от 30.12.2004 №214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации». Именно данный нормативно-правовой акт определяет важные нормы закона относительно ДДУ.


Как показывает практика, строительные организации зачастую стремятся обойти этот законодательный акт. Они создают кооперативы, не заключая с клиентами договоров долевого участия, или предлагают подписывать договор предварительно, не регистрируя его в Росреестре. В случае если застройщик пользуется подобной тактикой, осуществить взыскание неустойки (пени) по договору долевого участия (ДДУ) может быть не так легко. Если же договор подписан и зарегистрирован в Росреестре, процесс упрощается.


Как же получить неустойку с застройщика? Если правильно выполнить все действия, взыскать неустойку по договору ДДУ вполне реально.



Общий алгоритм взыскания неустойки по ДДУ

Направление застройщику претензии

Выбор схемы работы

(арбитраж или общая юрисдикция)

Первая инстанция

Апелляционная инстанция

Исполнение решения

Направление застройщику претензии

Выбор схемы работы

(арбитраж или общая юрисдикция)

Первая инстанция

Апелляционная инстанция

Исполнение решения

Анализируя взыскание неустойки, следует, во-первых, выделить досудебный порядок. Грамотно составленная претензия – залог Вашего успеха, показывает практика. Составляя претензию, ссылаемся на статью 6 214-ФЗ, указываем требуемую по закону сумму неустойки и статью 310 Гражданского кодекса РФ, а также срок ввода строения в эксплуатацию, имеющийся в вашем договоре. Претензию передавать лично в руки, под роспись нет смысла. Её необходимо направить на юридический адрес и адрес из договора, если он отличается от юридического (хотя бы даже одной буквой или цифрой).

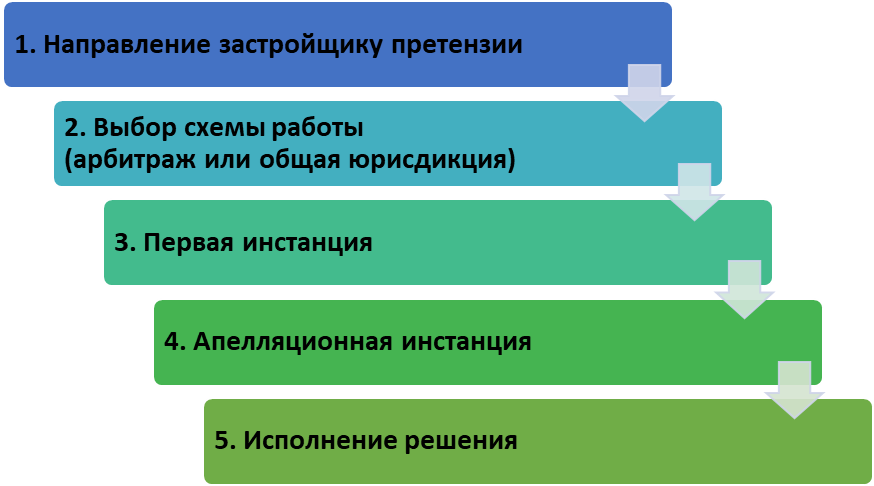

Схема общего алгоритма взыскания неустойки по ДДУ

Во-вторых, судебный порядок (так, необходимы, например, следующие документы: копия ДДУ, копии платежных документов (подтверждающие выплату в соответствии с рассматриваемым договором), документы, которые могут подтвердить дополнительные расходы; в случае заключения договора переуступки – его копия; документ, подтверждающий передачу претензионной жалобы). В случае истечения периода и невыполнения застройщиком своих обязательств (то есть в добровольном порядке выплатить пени по рассматриваемого договору) накладывается штраф (плюс 50% к взысканным суммам).


Формула расчёта суммы неустойки по ДДУ



Несмотря на достаточно полную теоретическую базу в рамках данного вопроса, не всегда всё так очевидно.  Подробнее мы разбирали эти вопросы в статьях про расчёт периода просрочки сдачи квартиры и расчёт неустойки за просрочку сдачи квартиры. В данном разделе мы расскажем про расчёт суммы неустойки по ДДУ более кратко.


Размер пени по ДДУ, которую нерадивый исполнитель обязан выплатить гражданам – участникам долевого строительства, рассчитывается по такой формуле: 1/150*СР*КДП*ЦД, где СР – ставка рефинансирования Банка России, КДП – количество дней просрочки, ЦД – цена договора. С 1 января 2016 года ставкарефинансирования в расчётах – то же самое, что и ключевая ставка, которая на момент написания статьи равна 7,75%. Если застройщик прописывает в договоре иное, с ним можно судиться.


Поскольку цены на недвижимость исчисляются миллионами рублей, то и сумма неустойки получается весьма внушительной. Так, если квартира стоит 3 миллиона рублей, то возмещение составит 1800 рублей за каждый день просрочки. Произвести правильные расчеты неустойки по ДДУ порой не помогает даже калькулятор. Далее рассмотрим более подробный расчет пени за просрочку.




Пример расчёта суммы неустойки по ДДУ



Допустим, в городе «A» РФ есть застройщик «B». В соответствии с условиями договора «B» необходимо получить разрешение на ввод объекта «C» в эксплуатацию во втором квартале 2017 года. «C» передается в рамках акта приема-передачи в течение 2 месяцев, то есть крайний день передачи «C» в эксплуатацию – 31.08.2017:

  • 30.06.2017 – крайний срок получения разрешения на ввод «C» в эксплуатацию.
  • 31.08.2017 – крайний срок (прибавить два месяца (июль и август), отсчитывая от 30.06.2017) передачи «C» в эксплуатацию участнику долевого строительства.

Пусть фактически «C» передан участнику 01.10.2017. Тогда получается, что за период с 01.09.2017 по 01.10.2017 у участника появляется право на получение неустойки.

Расчеты регламентируются 214-ФЗ. Важна их правильность, т.к. застройщик часто не отрицает факт нарушения сроков, но хочет уменьшить штраф.



Убытки при просрочке передачи по ДДУ



Кроме взыскания пени по ДДУ, участник долевого строительства вправе потребовать возмещения убытков, возникших в связи с задержкой передачи ему объекта недвижимости. Это может быть арендная плата (если дольщик снимает жильё), или повышенный (до оформления права собственности) процент по ипотечному кредиту. Эти дополнительные расходы необходимо подтверждать документально. Для доказательства подобных убытков участник проекта должен предоставить договор об аренде жилья и документы, подтверждающие соответствующие расходы. Однако в реальности суды не взыскивают вышеуказанные убытки с застройщиков, ссылаясь на отсутствие причинно-следственной связи нарушения обязательства и убытков.




Что делать, если был заключен договор уступки прав по ДДУ?



Случается, что квартира в новостройке продается через посредника (договор переуступки прав – цессии). В такой ситуации в договоре на покупку помещения могут указывать неверный срок получения жилья или вовсе не приводить эту дату. В этом случае следует брать в расчет день, указанный в первоначальном ДДУ с компанией-застройщиком.

Неустойку должен именно застройщик по ДДУ, а не с предыдущего участника долевого строительства, передававшего объект покупателю по договору уступки.



Как написать претензию застройщику о выплате неустойки?



Для того чтобы произвести взыскание пени по ДДУ, необходимо соблюсти определённую последовательность действий.  Начать нужно с досудебной претензии с требованием выплаты неустойки. Её писать не обязательно, но есть смысл – чтобы получить позже штраф 50 % от взысканной суммы. Как показала практика, для этого необходимо соблюдение всех перечисленных ниже условий.


  1. Надлежащее направление. Претензия направлена ценным письмом с описью вложения. Получателем указано юридическое лицо – застройщик, а адрес соответствует адресу из договора или из ЕГРЮЛ на момент отправки. Либо претензия направлена (передана) иным образом и получен отказ застройщика в добровольной выплате санкций со ссылкой на полученную им претензию.
  2. Ссылка на закон. В тексте указано основание для выплаты неустойки – Федеральный закон от 30 декабря 2004 года № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации».
  3. Формула расчёта. В претензионном письме указывается факт нарушения и приведённая выше формула из 214-ФЗ. Рассчитывать твёрдую сумму стоит только если подписан передаточный акт, а значит точно известно количество дней просрочки и действующая ставка рефинансирования. Расчёт твёрдой суммы без этих данных может внести путаницу, поэтому лучше этого не делать.
  4. Банковские реквизиты. В тексте указаны банковские реквизиты для добровольной выплаты санкций: Фамилия, Имя, Отчество, счёт получателя, наименование, БИК, корреспондентский счёт банка (необязательно, если у застройщика уже есть эти реквизиты – к примеру, оплата цены договора участия была произведена со счёта клиента).
  5. Подпись. Претензия подписана участником долевого строительства.

Написав нам на электронную почту, Вы можете запросить пример (образец) претензии застройщику о выплате неустойки.


Как правильно отправить застройщику претензию о неустойке?


Последовательность шагов следующая.

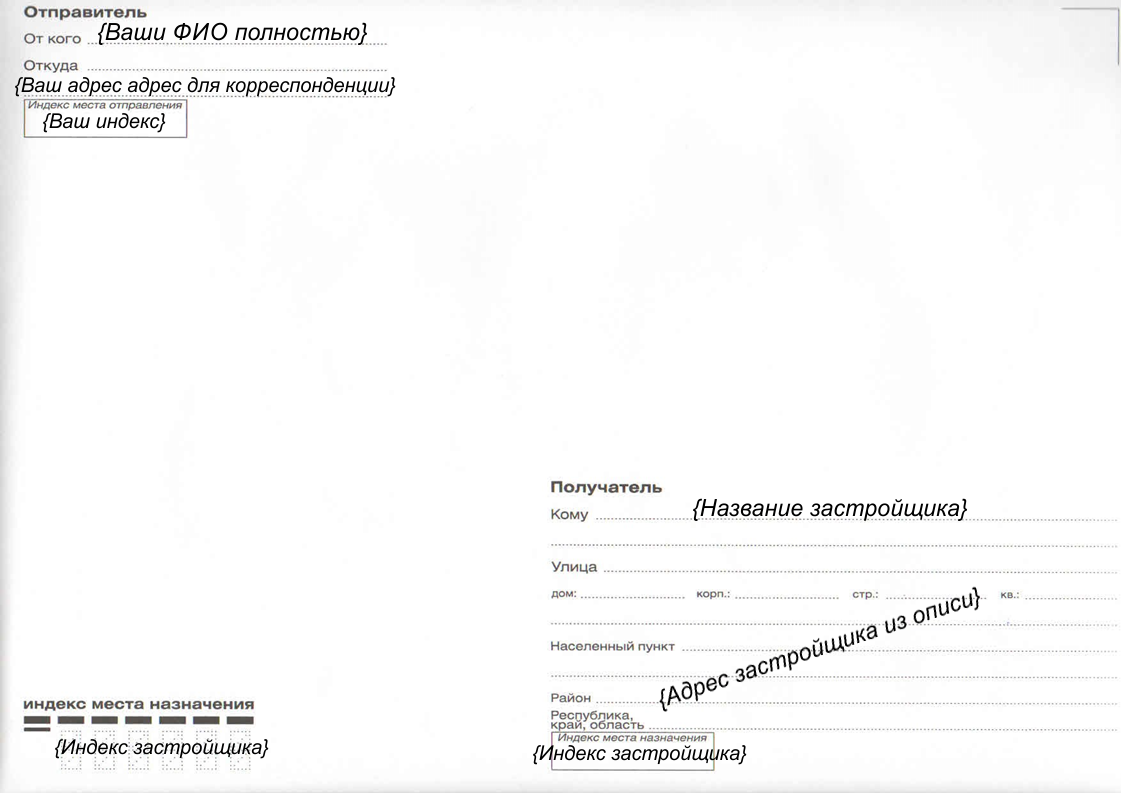

Конверт для отправки застройщику претензии о неустойке

1. Составьте письменную претензию о неустойке.


2. Распечатайте претензию один экземпляр для себя и по количеству адресов для отправки. Это как минимум адрес застройщика из ЕГРЮЛ, а также все адреса из договора, если они отличаются от первого адреса


3. Проставьте на каждом листе подпись и при необходимости дату отправки.

Заполните конверт по количеству адресов для отправки по образцу.

4. Заполните бланк уведомления по количеству адресов для отправки по образцу.


5. Заполните два экземпляра описи в каждый адрес для отправки. В описании документа внесите не просто «Претензия», а укажите основные требования.


6. Вложите в конверты по одному экземпляру претензии.


7. Передайте почтовому работнику конверты с вложениями, бланк уведомления и по два экземпляра каждой описи, на которых он поставит штамп и подпись, и по одному из них вложит в конверт; попросите отправить ценное письмо с описью и уведомлением.


8. Заберите у почтового работника вторые экземпляры описей и чеки. Они пригодятся для написания иска о взыскании неустойки по ДДУ с застройщика.


7. Скачайте приложение Почты России и сможете отслеживать статус отправки по почтовому идентификатору, указанному на чеке.

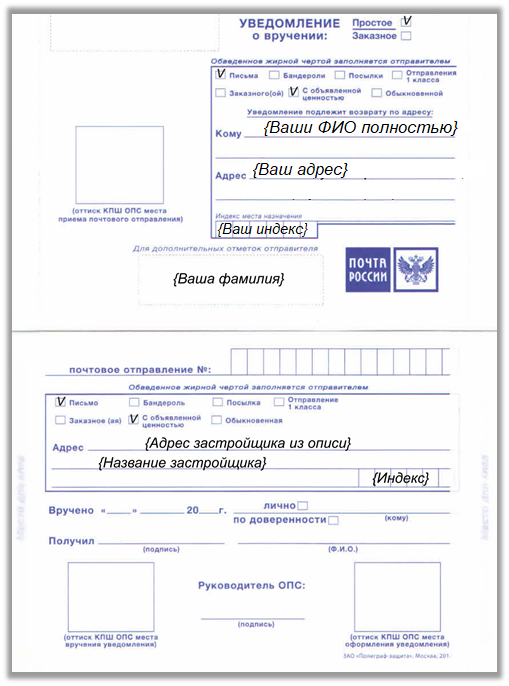

Уведомление для отправки застройщику претензии о неустойке


Как не нужно отправлять претензию о неустойке по ДДУ?


На некоторых сайтах вы можете прочитать подобный текст:

«Необходимо помнить, что факт передачи претензии должен быть надлежащим образом подтверждён. Если претензия передаётся лично, то она должна быть составлена в двух экземплярах, на одном из которых представитель застройщика, принимающий претензию, обязан сделать соответствующую отметку: кем и когда был принят документ. Копия остаётся у дольщика и служит доказательством того, что он пытался решить вопрос в досудебном порядке.»


Такое могут написать только тек, кто профессионально не занимается взысканием неустоек. Такой способ отправки не годится, потому что вручение надлежащему лицу будет недоказуемо. Вряд ли кто-то вам выдаст вместе с отметкой и доверенность на право приемки корреспонденции от застройщика. А если и выдаст, то не факт, что к тому времени она не будет отозванной. Поэтому если хотите получить штраф, отправляйте только письмом согласно нашим рекомендациям.


Если в течение 10 рабочих дней с момента получения претензии застройщик не удовлетворил требования дольщика, то возникает право на штраф 50 % от суммы неустойки.




Когда лучше арбитраж, а когда общая юрисдикция?


Теперь мы логическим образом подошли к стадии обращения в суд за защитой нарушенного права с иском о взыскании неустойки в рамках рассматриваемого договора.


Самое главное – определиться с подведомственностью спора: общая юрисдикция или арбитраж? Обращение в арбитражный суд по времени даст незначительный перевес. Главное - более прогнозируемый результат: тут чаще выносятся решения без снижения неустойки. Чего не скажешь о судах общей юрисдикции. Наш опыт и опыт коллег показывает, что практика там разнится не сколько от суда к суду, сколько от судьи к судье. А выбрать судью законными способами невозможно. В общую юрисдикцию есть смысл обращаться только когда взыскиваемая сумма настолько мала, что не покрывает издержек арбитражного судопроизводства.


Далее в статье мы расскажем о работе судов общей юрисдикции, куда можно обратиться и самому, если есть много свободного времени. В арбитраж за взысканием неустойки по ДДУ самостоятельно обращаться мы не рекомендуем без наличия арбитражной практики хотя бы один год.




Какой суд общей юрисдикции выбрать для обращения с иском?


Иск может быть подан в районный/городской суд по месту постоянной или временной регистрации заявителя, по месту нахождения ответчика, либо по месту исполнения договора. Расположения объекта недвижимости, указанного в ДДУ судьи не всегда трактуют как место исполнения договора.


Благо, суды сейчас на стороне дольщиков, однако сильно снижают неустойку. Причины отказа, в основном, - недостаток доказательств из-за неверно составленных документов. Поэтому будьте внимательны!


Зачастую дольщики воспроизводят распространённые заблуждения о «коллективных исках». Обращаться массово в суд почти наверняка значит затянуть дело, ведь в нем появляется слишком много участников.




Штраф 50 % от неустойки


В ситуациях, в которых нарушаются права какого-либо участника проекта, суд производит взыскание штрафа с застройщика, помимо пени и возмещения убытков, оплаты услуг юриста. Размер штрафа составляет 50% от суммы, которую определяет суд в пользу участника. Более того, он имеет право требовать компенсации за моральный ущерб. Достаточным основанием считать, что моральный ущерб действительно был, будет установленный факт нарушения прав потребителя.




Когда можно рассчитывать на положительный исход дела?


214-ФЗ устанавливает выплату застройщиком неустойки за нарушение срока передачи жилья дольщику. Но в реальном мире строительные компании зачастую стараются обойти эту норму. Они не заключают с клиентами договоры долевого участия, а создают жилищные кооперативы или советуют подписывать предварительные ДДУ, при этом не регистрируя их в Росреестре.


Если застройщик применяет подобные уловки, взыскание неустойки может быть непростым делом, которое по силам только опытным юристам. Если же с дольщиком подписывается ДДУ, и он проходит регистрацию в Росреестре, процесс наложения штрафных санкций за затягивание срока передачи жилья сильно упрощается. Причем в договоре не обязательно должна быть ссылка на 214-ФЗ. Если документ называется ДДУ, можно смело обращаться в суд. Хотя и в этом случае существует много нюансов, которые необходимо учитывать.




Документы для иска о взыскании неустойки по ДДУ


Приведём перечень документов, необходимых для подачи искового заявления в суд:

  • копия ДДУ со всеми приложениями к договору;
  • копии платёжных документов, подтверждающих выполнение участником долевого строительства своих обязательств по ДДУ;
  • претензия в адрес застройщика и документы, подтверждающие то, что претензия застройщиком получена, и то, что с момента её получения прошло не менее 10 дней.
  • документы, подтверждающие наличие дополнительного ущерба (договор аренды квартиры и документы об оплате по этому договору, договор ипотечного займа, справка банка о произведённых платежах, и т.п.) для подтверждения соразмерности неустойки.



Судебные заседания по делу


В предварительном заседании имеет смысл передать ответчику копию искового заявления, с копиями всех документов, которые у него отсутствуют (например, договор ипотечного займа).


Стоит отметить, что при наличии всех подтверждающих документов, суды, как правило, выносят вердикт в пользу истца на третьем заседании. Однако сумму возмещения могут существенно снизить. Кроме того, если доказательная база подготовлена недостаточно тщательно, истец может и проиграть процесс, а вновь подать точно такой же иск будет уже невозможно. Поэтому к процессу следует готовиться очень тщательно. Особенно внимание следует уделить обоснованию недопустимости снижения неустойки по ДДУ. Чаще всего исход дела и срок процедур зависят от компетентности юриста, представляющего интересы клиента.


Как правило, рассмотрение иска о взыскании неустойки по ДДУ в суде первой инстанции занимает около 3-5 месяцев, в том случае, если ответчик не пытается сознательно затянуть дело. Однако, как правило, дела такого рода не завершаются без апелляции одной из сторон, не удовлетворённой взысканием сумм соответствующего суда.




Как получить решение суда?


Судья оглашает вердикт на последнем заседании. В течение 1-2 недель после мероприятия можно забрать из инстанции развернутое мотивированное решение. С даты изготовления решения начинается истечение месячного срока, когда законное решение суда вступает в силу. Дальше можем пойти по одному из 2-х путей: попытаться обжаловать вердикт, если на то имеем основания (когда неустойку значительно «урезали» или отказали во взыскании после вступления решения в силу) и подать заявление в ту же инстанцию для получения исполнительного листа. Второй (более быстрый) путь – исполнение через банк.




Самый быстрый способ исполнения судебного решения


Находим действующий счет, где у ответчика лежат средства в необходимом размере. Реквизиты можно обнаружить, если продажи недвижимости всё ещё продолжаются и на счет постоянно поступают деньги от новых участников долевого строительства. Форму договора с актуальными реквизитами можно попросить в отделе продаж. Если исполнительный лист получен, в ФНС выдают сведения о счетах на основании заявления, к которому следует приложить его копию. Если таким способом получить нужные сведения не удастся – идем в Службу судебных приставов для возбуждения исполнительного производства.


Период судебных разбирательств по взысканию неустойки по ДДУ в среднем займет от шести месяцев и более.
